Comment rédiger un mémoire technique : la méthode en 8 étapes
Pour rédiger un bon mémoire technique, il faut partir du DCE et de la grille de notation, pas d'un ancien mémoire : lire les pièces, relever ce que l'acheteur va noter, choisir deux à cinq engagements forts, caler le sommaire sur le cadre imposé, puis écrire chaque chapitre avec des preuves (noms, nombres, dates, contrôles). Voici la méthode complète, avec des exemples de formulations qui rapportent des points et d'autres qui n'en rapportent pas.
Mis à jour le 4 octobre 20268 min de lecturePar Aymeric Pont, ingénieur ESTP et économiste de la construction
Penko rédige votre mémoire technique à partir de votre DCE. 15 jours d'essai, sans carte bancaire.
Sommaire · 10 parties
Étape 1 : lire le DCE dans le bon ordre
Le dossier de consultation des entreprises contient tout ce qu'il faut savoir. L'erreur classique est de commencer par le CCTP. Lisez plutôt dans cet ordre :
- Règlement de consultation (RC) : date limite, critères, pondérations, sous-critères, pièces à fournir, cadre de réponse, variantes, visite obligatoire.
- Cadre de mémoire technique s'il existe : c'est votre sommaire.
- CCTP du lot : ouvrages, prescriptions, normes, essais, interfaces avec les autres lots.
- Planning et CCAP : délai, phasage, pénalités, période de préparation, contraintes d'horaires.
- Plans et rapports : étude de sol, diagnostic amiante et plomb, rapport du contrôleur technique, accès et emprise du chantier.
Astuce
Pendant la lecture, notez chaque contrainte avec la référence de la pièce et de l'article. Elle vous servira deux fois : pour choisir vos axes et pour citer précisément le DCE dans le mémoire.
Étape 2 : construire sa grille de notation
Recopiez la grille du RC dans un tableau : critère, sous-critère, points. C'est elle qui décide de la place à donner à chaque chapitre. Le fonctionnement de la notation est détaillé dans critères d'attribution et valeur technique.
| Sous-critère | Points | Place indicative dans le mémoire |
|---|---|---|
| Méthodologie et organisation | 30 | La moitié du mémoire |
| Références | 20 | Un tiers |
| Moyens humains et matériels | 10 | Le reste |
Étape 3 : choisir ses axes de différenciation
Un axe de différenciation est un engagement concret qui répond à un enjeu de l'opération mieux que la concurrence. C'est ce qui fait passer un mémoire de « conforme » à « le meilleur ». Il se construit à partir d'une contrainte du DCE :
| Enjeu relevé dans le DCE | Axe possible |
|---|---|
| École occupée pendant les travaux | Travaux bruyants concentrés pendant les vacances scolaires, cheminements séparés, accueil sécurité avec la direction |
| Délai serré | Préfabrication en atelier, équipe renforcée sur le chemin critique, planning en cadences |
| Centre-ville, accès difficile | Approvisionnement en flux tendu, stockage déporté, livraisons hors heures de pointe |
| Exigence environnementale | Tri des déchets en 5 flux avec bordereaux de suivi, matériaux biosourcés, réemploi |
| Ouvrage technique sensible | Points d'arrêt validés par la maîtrise d'œuvre, essais supplémentaires, fiches d'autocontrôle |

Gardez 2 à 5 axes, uniquement ceux que l'entreprise tiendra vraiment, et faites-les vivre dans tous les chapitres concernés : méthodologie, planning, moyens, qualité.

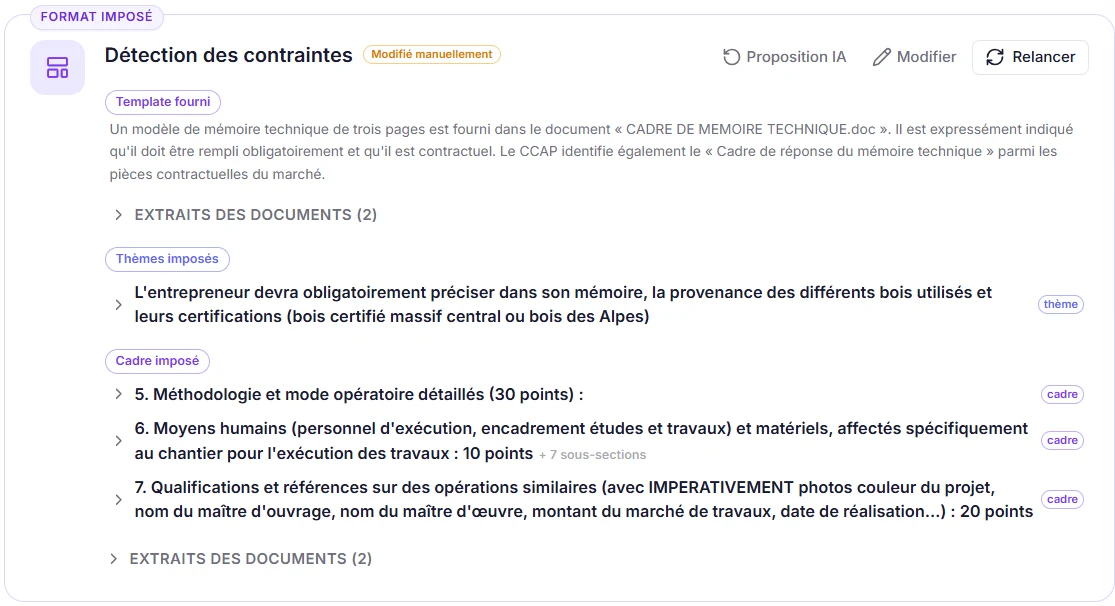

Étape 4 : caler le sommaire sur le cadre imposé
Si un cadre de réponse existe, reprenez ses intitulés exacts, dans son ordre, même s'ils vous semblent mal construits : l'évaluateur cherche la réponse à l'endroit prévu par sa grille. Sans cadre, partez de notre modèle de mémoire technique et adaptez-le au lot.
Relevez aussi les thèmes imposés : des points que le règlement de consultation ou le CCTP exige de traiter dans le mémoire, quel que soit le plan (provenance des bois, gestion des déchets, sécurité du site occupé…). Ils doivent apparaître clairement, dans le chapitre où l'évaluateur les attend.

Penko rédige votre mémoire à partir de votre DCE.
Sommaire calé sur le cadre imposé, axes de différenciation, paragraphes fondés sur vos documents, export Word.
Étape 5 : rédiger avec des preuves
Chaque paragraphe doit répondre à trois questions : quel ouvrage ou quelle contrainte, que fait l'entreprise, comment c'est vérifié. Comparez :
| Formulation qui ne rapporte rien | Formulation qui rapporte des points |
|---|---|
| Nous mettrons en place une équipe qualifiée et expérimentée. | Le chantier est dirigé par un chef de chantier présent à temps plein, 12 ans d'expérience en réhabilitation de bâtiments scolaires, assisté de 3 compagnons qualifiés. |
| Nous respecterons les normes en vigueur. | Les bétons de fondation sont contrôlés à chaque coulage : bon de livraison vérifié, essai d'affaissement, 3 éprouvettes par tranche de 50 m³, consignés sur la fiche d'autocontrôle n° 4. |
| Nous limiterons les nuisances. | Les démolitions bruyantes sont planifiées du 7 au 25 juillet, école fermée ; brumisation à chaque intervention pour les poussières. |
| Nous gérerons les déchets. | Tri sur site en 5 bennes (inertes, bois, métaux, plâtre, DIB) ; bordereaux de suivi transmis chaque mois à la maîtrise d'œuvre. |

Les preuves se trouvent dans vos propres documents : anciens mémoires, fiches de poste, liste du matériel, procédures qualité, références. Rassemblez-les avant d'écrire, et puisez-y les noms, les effectifs, les quantités et les contrôles plutôt que de les reformuler de mémoire. Un tableau « étape / disposition appliquée » se lit en quelques secondes, là où un paragraphe dense se survole.
La règle des noms propres
Un bon mémoire contient des noms propres et des nombres : nom de l'opération, des bâtiments, des rues d'accès, des ouvrages du CCTP, des personnes affectées, des quantités, des dates. Un mémoire sans aucun nom propre est générique. Pour la partie méthode, voir rédiger le mode opératoire ; pour les contrôles, le plan d'assurance qualité.
Étape 6 : soigner le planning et les visuels
Le planning doit coller au délai du marché et au phasage du DCE. Un diagramme de Gantt lisible, le plan d'installation de chantier, l'organigramme et des photos de chantiers comparables apportent souvent plus de points qu'une page de texte. Légendez chaque visuel : un évaluateur lit souvent la légende avant le paragraphe. La méthode complète : le planning des travaux dans le mémoire technique.
Étape 7 : les références et les annexes
- Choisissez des références comparables à l'opération (même type de bâtiment, même lot, montant proche), récentes, avec maître d'ouvrage, montant et année.
- Ajoutez une photo par référence et une ligne sur ce qui la rend comparable. Voir présenter ses références de chantier.
- En annexe : fiches techniques des produits prévus, CV de l'encadrement, attestations demandées par le RC.
Étape 8 : relire comme l'évaluateur
- Chaque question du cadre a-t-elle une réponse, à sa place ?
- Le nombre de pages et le format sont-ils respectés ?
- Plus aucun nom d'un ancien chantier, d'une autre commune, d'un autre maître d'ouvrage ?
- Le planning respecte-t-il le délai du marché ?
- Chaque engagement est-il tenable sur le chantier ?
- Les axes de différenciation sont-ils visibles dès la première page ?
Gagner du temps sans perdre en qualité
Les étapes 1 à 5 sont celles qui prennent le plus de temps, et ce sont celles qu'un logiciel spécialisé automatise. Penko lit le DCE, relève les exigences et les points de vigilance, propose les axes de différenciation, construit le sommaire selon le cadre imposé, puis rédige chaque paragraphe à partir des documents de l'entreprise. Il reste les étapes 6 à 8 : relire, ajuster, ajouter ses photos. Voir le mémoire technique d'appel d'offres par IA et comment choisir un logiciel de mémoire technique.
Questions fréquentes
Par quoi commencer pour rédiger un mémoire technique ?
Par le règlement de consultation : il indique les critères de notation, leur poids, le cadre de réponse éventuel et le nombre de pages. Le CCTP vient ensuite, pour relever les contraintes de l'opération.
Comment se démarquer dans un mémoire technique ?
En choisissant 2 à 5 axes de différenciation concrets, construits à partir des enjeux du DCE (site occupé, délai, environnement, qualité), et en les prouvant avec des noms, des nombres, des dates et des contrôles.
Faut-il écrire à la première personne ?
Le « nous » de l'entreprise est l'usage le plus courant et se lit bien. L'essentiel est la précision : un engagement au futur de l'indicatif (« le chef de chantier sera présent à temps plein ») vaut mieux qu'un conditionnel.
Combien de temps prévoir pour rédiger un mémoire technique ?
Comptez souvent une à plusieurs journées à la main selon la taille du marché. Avec Penko, un premier mémoire complet est prêt en 2 à 15 minutes, puis il faut le relire et l'ajuster.
Peut-on rédiger un mémoire technique avec ChatGPT ?
Pour reformuler un paragraphe, oui. Pour produire un mémoire complet et spécifique, c'est difficile, car l'outil ne lit pas tout le DCE et ne connaît pas l'entreprise. Voir notre analyse ChatGPT et mémoire technique.
À propos de Penko
Penko est un logiciel français de rédaction de mémoires techniques pour les appels d'offres publics du BTP. Il lit le dossier de consultation (DCE), propose un sommaire conforme au cadre imposé et des axes de différenciation tirés du dossier, puis rédige chaque paragraphe à partir des documents réels de l'entreprise : références, moyens, anciens mémoires. Le mémoire sort en Word, mis en page et illustré. Penko a été cofondé par un ingénieur ESTP maître d'œuvre qui répond lui-même à des appels d'offres publics. Voir les fonctionnalités et un exemple de mémoire rédigé par Penko.
À lire aussi
Mémoire technique : le guide
Définition, contenu, notation et méthode : tout ce qu'il faut savoir avant de rédiger.
Modèle de mémoire technique
Le plan type chapitre par chapitre, et comment l'adapter à chaque marché.
Exemple de mémoire technique commenté
Un vrai mémoire de lot gros œuvre rédigé par Penko, anonymisé, avec ce qui lui fait gagner des points.
Critères d'attribution et valeur technique
Comment l'acheteur note les offres, et où le mémoire fait gagner des points.
Le DCE et l'analyse Go/No-Go
Les pièces du dossier de consultation, l'ordre de lecture et la décision de répondre.
Mémoire technique d'appel d'offres par IA
Comment un logiciel spécialisé rédige le mémoire à partir du DCE et de vos documents.
