    Mémoire technique : définition, contenu et méthode pour les appels d'offres BTP

    Le mémoire technique est le document de l'offre dans lequel une entreprise explique comment elle exécutera le marché : organisation, méthodologie, moyens humains et matériels, planning, qualité, sécurité, environnement et références. Dans un appel d'offres public, c'est lui qui porte la note de valeur technique, souvent la moitié de la note finale, voire plus. Ce guide explique ce qu'il doit contenir, comment il est noté et comment le rédiger sans y passer des jours.

    Mis à jour le 4 octobre 202611 min de lecturePar Aymeric Pont, ingénieur ESTP et économiste de la construction

    Penko rédige votre mémoire technique à partir de votre DCE. 15 jours d'essai, sans carte bancaire.

    Sommaire · 10 parties

    Qu'est-ce qu'un mémoire technique ?

    Un mémoire technique est la réponse écrite d'une entreprise aux exigences techniques d'un marché. Là où l'offre financière (DPGF, BPU ou DQE) dit combien coûtent les travaux, le mémoire dit comment ils seront faits : par qui, avec quels moyens, dans quel ordre, avec quels contrôles et quelles précautions pour le site et ses occupants.

    Selon les acheteurs, il porte d'autres noms : mémoire justificatif, mémoire technique et méthodologique, offre technique, note technique ou, chez les maîtres d'œuvre et architectes, [note méthodologique](/note-methodologique). Le principe est le même.

    Sa place dans le dossier de réponse

    Partie du dossierCe qu'elle contientÀ quoi elle sert
    CandidatureDC1, DC2 ou DUME, attestations, qualifications, chiffre d'affairesVérifier que l'entreprise a le droit et la capacité de candidater
    Offre financièreActe d'engagement, DPGF, BPU ou DQENoter le critère prix
    Mémoire techniqueMéthodologie, moyens, planning, qualité, sécurité, environnement, référencesNoter le critère valeur technique

    Le mémoire technique relève donc de l'offre. Une candidature parfaite avec un mémoire générique reste une offre mal notée. Pour les sigles, voir le lexique des marchés publics.

    Comment le mémoire technique est-il noté ?

    Le Code de la commande publique (article R2152-7) permet à l'acheteur de choisir l'offre économiquement la plus avantageuse sur un critère unique de coût ou sur plusieurs critères, dont la valeur technique. Depuis fin août 2026, au moins un critère doit porter sur les caractéristiques environnementales de l'offre : l'attribution au prix seul n'est plus possible. En procédure formalisée, ces critères doivent être pondérés ou, à défaut, hiérarchisés (article R2152-12). Les pondérations et les sous-critères figurent dans le règlement de consultation (RC).

    Dans les marchés de travaux, la valeur technique pèse couramment entre 40 et 60 % de la note, et elle est découpée en sous-critères notés séparément. Exemple réel, tiré du mémoire présenté sur notre page exemple de mémoire technique :

    CritèrePointsCe que l'acheteur cherche
    Prix40Le montant de la DPGF
    Valeur technique : méthodologie30Organisation, phasage, modes opératoires, contrôles
    Valeur technique : moyens10Équipe affectée, matériel, encadrement
    Valeur technique : références20Chantiers comparables, avec photos

    La règle qui change tout

    Proportionnez chaque chapitre aux points qu'il rapporte. Ici, la méthodologie vaut trois fois les moyens : elle mérite trois fois plus de place et de précision. Le détail des méthodes de notation est expliqué dans notre guide sur les critères d'attribution et la valeur technique.

    Que doit contenir un mémoire technique ?

    Sans cadre imposé, un mémoire technique de travaux couvre en général les chapitres suivants. Chacun doit être rempli d'éléments propres à l'opération : noms des ouvrages du CCTP, contraintes du site, dates du planning.

    1. Présentation de l'entreprise : activité, effectif, qualifications (Qualibat, Qualifelec, RGE…), assurances. Court : ce n'est pas là que se gagnent les points. Voir qualifications en marché public.
    2. Compréhension du projet : reformulation des enjeux de l'opération, contraintes du site, points sensibles relevés dans le DCE.
    3. Moyens humains : organigramme du chantier, conducteur de travaux, chef de chantier, compagnons, avec leurs qualifications et leur disponibilité.
    4. Moyens matériels : matériel affecté au chantier, en propre ou en location. Voir présenter ses moyens humains et matériels.
    5. Méthodologie d'exécution : ouvrage par ouvrage, modes opératoires, ordre des tâches, interfaces avec les autres lots. Voir rédiger le mode opératoire.
    6. Planning et phasage : durée par phase, jalons, chemin critique, cohérence avec le délai du marché. Voir le planning des travaux dans le mémoire.
    7. Organisation du chantier : installations, accès, stockage, circulation, maintien de l'activité si le site est occupé.
    8. Sécurité et santé : analyse des risques propres au chantier, PPSPS, protections collectives. Voir la sécurité du chantier dans le mémoire.
    9. Qualité : plan d'assurance qualité, autocontrôles, points d'arrêt, fiches de contrôle, réception. Voir le plan d'assurance qualité.
    10. Environnement : gestion et traçabilité des déchets, nuisances sonores et poussières, matériaux. Un critère environnemental est obligatoire dans tous les marchés publiés depuis fin août 2026 : voir la démarche environnementale.
    11. Références : chantiers comparables, avec maître d'ouvrage, montant, année et photos. Voir présenter ses références de chantier.
    12. Annexes : fiches techniques des produits, CV, attestations demandées.

    Un plan type prêt à adapter est détaillé dans notre modèle de mémoire technique.

    Le cadre de réponse imposé : la règle numéro un

    De plus en plus d'acheteurs joignent au DCE un cadre de mémoire technique (ou cadre de réponse technique) : une liste de questions ou de chapitres, parfois avec un nombre de pages maximum. Dans ce cas :

    • Reprenez les intitulés exacts et l'ordre du cadre. L'évaluateur a une grille de notation : il cherche la réponse à chaque question à l'endroit prévu.
    • Répondez à toutes les questions, même brièvement. Une question sans réponse vaut zéro.
    • Respectez le plafond de pages et le format demandé. Les pages en trop peuvent ne pas être lues.
    • N'ajoutez des chapitres libres qu'à la fin, s'ils apportent une preuve utile.

    Avec Penko

    Penko lit le cadre de réponse et le règlement de consultation, puis construit le sommaire du mémoire avec les intitulés et l'ordre imposés, chapitre par chapitre, en tenant compte du nombre de pages exigé.

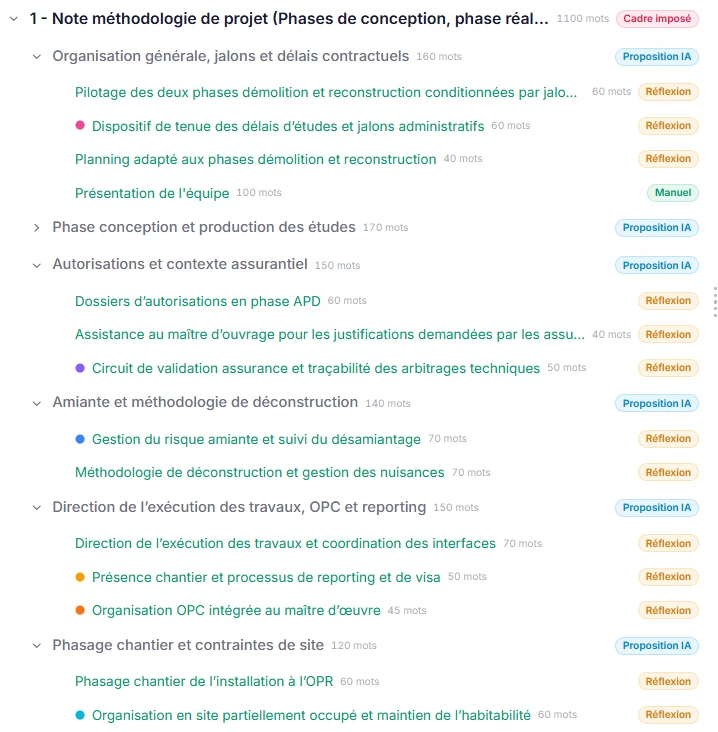

    Sommaire détaillé d'un mémoire technique dans Penko
    Dans Penko · un chapitre du cadre imposé, décliné en parties et sous-parties, avec un volume de mots pour chacune.

    Penko rédige votre mémoire à partir de votre DCE.

    Sommaire calé sur le cadre imposé, axes de différenciation, paragraphes fondés sur vos documents, export Word.

    Le mémoire technique est-il contractuel ?

    Très souvent, oui. Le CCAP ou l'acte d'engagement liste les pièces contractuelles du marché, et le mémoire technique du titulaire y figure fréquemment. Certains cadres précisent que les engagements d'effectif, de matériel ou de délai sont soumis à pénalités s'ils ne sont pas tenus.

    Écrivez ce que vous ferez, pas ce qui sonne bien

    Un mémoire qui promet trois compagnons quand l'entreprise en mettra deux, ou un contrôle qui ne sera jamais fait, expose à des pénalités et à des réserves. Il vaut mieux un engagement modeste et précis qu'une promesse vague.

    Combien de pages pour un mémoire technique ?

    Il n'existe pas de longueur réglementaire : le règlement de consultation prime. Sans consigne, la bonne longueur est celle qui permet à l'évaluateur de trouver vite chaque réponse. Ordres de grandeur couramment observés dans le BTP :

    Type de marchéLongueur fréquenteConseil
    Petit marché à procédure adaptée (MAPA), un lot simple5 à 15 pagesAller droit à la méthodologie et au planning
    MAPA de taille moyenne, plusieurs ouvrages15 à 40 pagesUn chapitre par ouvrage important du CCTP
    Procédure formalisée, opération complexe30 à 80 pages et plusSuivre strictement le cadre et le plafond imposés

    Les visuels comptent : un planning, un plan d'installation de chantier ou une fiche d'autocontrôle valent souvent mieux qu'une page de texte. Pour les petits marchés, voir le mémoire technique en MAPA.

    La méthode de rédaction en 6 étapes

    1. 1

      Lire le DCE en entier

      RC, CCAP, CCTP, planning, plans, rapports (sol, amiante, contrôle technique). Notez chaque exigence et chaque contrainte. Notre guide du DCE détaille quoi chercher dans chaque pièce, et l'analyse d'un appel d'offres par IA montre comment le faire en quelques minutes.

    2. 2

      Relever la grille de notation

      Critères, sous-critères, pondérations, cadre imposé, plafond de pages.

    3. 3

      Choisir ses axes de différenciation

      Deux à cinq engagements concrets qui répondent à un enjeu du DCE : délai, site occupé, qualité, environnement.

    4. 4

      Construire le sommaire

      Calé sur le cadre imposé, avec une place proportionnée aux points.

    5. 5

      Rédiger avec des preuves

      Chaque paragraphe cite l'ouvrage, la contrainte et la réponse de l'entreprise : noms, nombres, dates, contrôles.

    6. 6

      Relire comme un évaluateur

      Chaque question du cadre a-t-elle sa réponse ? Les engagements sont-ils tenables ? Les noms d'un ancien chantier ont-ils disparu ?

    Chaque étape est détaillée, avec des exemples, dans notre guide comment rédiger un mémoire technique.

    Les erreurs qui font perdre des points

    • Le mémoire générique : même texte pour une école et une station d'épuration. L'évaluateur le repère en une page.
    • Les restes d'un ancien dossier : nom d'une autre commune, d'un autre maître d'ouvrage, d'un ouvrage absent du CCTP.
    • Le cadre de réponse ignoré : chapitres dans le désordre, questions sans réponse.
    • Les promesses vagues : « une équipe qualifiée », « un matériel adapté », « le respect des normes ». Sans nom, sans nombre et sans méthode, ça ne rapporte rien.
    • Le planning incohérent : durée totale différente du délai du marché, phases qui ne collent pas au CCTP.
    • Le volume mal réparti : dix pages de présentation d'entreprise, une page de méthodologie.

    Si votre offre a été écartée, demandez vos notes à l'acheteur : il doit les communiquer sous 15 jours. Voir offre rejetée : obtenir les motifs.

    Rédiger un mémoire technique avec l'IA

    Un assistant d'IA généraliste comme ChatGPT produit vite un texte fluide, mais il ne connaît ni le DCE de l'opération, ni les moyens réels de l'entreprise : il écrit un mémoire « type », justement ce qui ne rapporte pas de points. Nous comparons les deux approches dans ChatGPT pour un mémoire technique : ce qui marche et ce qui coince.

    Question posée au dossier dans Penko, avec la réponse et ses sources
    Dans Penko · une question posée au dossier : la réponse cite les pièces du DCE dont elle est tirée.

    Un logiciel spécialisé part des bonnes sources. Penko, par exemple, lit les pièces du DCE, relève les axes de différenciation et les points de vigilance, construit le sommaire selon le cadre imposé, puis rédige chaque paragraphe à partir des documents de l'entreprise (références, moyens, anciens mémoires). L'utilisateur choisit ses angles, modifie le texte, ajoute ses photos, et exporte un Word mis en page. Voir le mémoire technique d'appel d'offres rédigé par IA, et pour comparer les solutions : choisir un logiciel de mémoire technique ou externaliser son mémoire.

    Pour une question précise sur le dossier (« Une visite est-elle obligatoire ? », « Quelles missions sont prévues ? »), la formule Business de Penko permet aussi d'interroger directement le DCE : la réponse indique les pièces dont elle est tirée.

    Vue d'ensemble d'une candidature dans Penko : parcours, dates, lots, rédaction
    Dans Penko · toute la réponse au même endroit : les dates et l'acheteur, le Scan, les points d'attention, l'équipe, la rédaction du mémoire, les fiches techniques, lot par lot.

    Questions fréquentes

    Quelle est la différence entre mémoire technique et note méthodologique ?

    Aucune sur le fond : les deux décrivent comment le candidat exécutera la prestation. « Note méthodologique » est surtout employé pour les marchés de maîtrise d'œuvre et d'études, « mémoire technique » pour les marchés de travaux. Voir notre guide de la note méthodologique.

    Le mémoire technique est-il obligatoire ?

    Il l'est dès que le règlement de consultation le demande, ce qui est le cas de la plupart des marchés de travaux jugés sur plusieurs critères. Une offre sans mémoire peut être déclarée irrégulière ou recevoir zéro sur la valeur technique.

    Combien de temps faut-il pour rédiger un mémoire technique ?

    Rédigé à la main, un mémoire spécifique demande souvent une à plusieurs journées selon la taille du marché. Avec un logiciel comme Penko, un premier mémoire complet, construit sur le DCE et les documents de l'entreprise, est prêt en 2 à 15 minutes ; il reste à le relire et à l'ajuster.

    Peut-on réutiliser un ancien mémoire technique ?

    Les éléments stables (présentation, moyens, qualifications, références) se réutilisent. La méthodologie, le planning et l'organisation du chantier doivent être réécrits pour chaque opération : c'est là que se jouent les points.

    Faut-il un mémoire technique pour un marché sans publicité ?

    Pour les travaux, les marchés de moins de 100 000 € HT peuvent être passés sans publicité ni mise en concurrence en 2026. L'acheteur demande alors souvent un simple devis, parfois accompagné d'une courte note sur l'organisation. Au-delà, en procédure adaptée (MAPA) ou formalisée, le mémoire technique est la règle.

    Où trouver un exemple de mémoire technique ?

    Notre page exemple de mémoire technique présente un vrai mémoire de lot gros œuvre rédigé par Penko, anonymisé et commenté extrait par extrait.

    À propos de Penko

    Penko est un logiciel français de rédaction de mémoires techniques pour les appels d'offres publics du BTP. Il lit le dossier de consultation (DCE), propose un sommaire conforme au cadre imposé et des axes de différenciation tirés du dossier, puis rédige chaque paragraphe à partir des documents réels de l'entreprise : références, moyens, anciens mémoires. Le mémoire sort en Word, mis en page et illustré. Penko a été cofondé par un ingénieur ESTP maître d'œuvre qui répond lui-même à des appels d'offres publics. Voir les fonctionnalités et un exemple de mémoire rédigé par Penko.

    À lire aussi

    Tous nos guides, classés par étape

    Le mémoire technique par corps d'état

    Votre prochain mémoire technique, sans la page blanche.

    15 jours offerts. Sans carte bancaire. Sans engagement. Export Word inclus.
